Multi-residentiel · 11 min
Construire un multiplex modulaire au Québec (6, 12, 24 logements)
En bref — Oui, on construit aujourd'hui des multiplex de 6, 12 ou 24 logements en modulaire au Québec. Les modules — des logements ou demi-logements complets, finis en usine — sont assemblés sur la fondation en quelques jours. Résultat typique : un immeuble livré en environ 8 mois plutôt que 14 à 18 mois en construction conventionnelle. Le gain principal n'est pas le prix au pied carré : c'est le temps, donc le portage financier et la mise en location plus rapide.
Pour un promoteur ou un investisseur, la question n'est plus « est-ce possible ? » mais « est-ce que ça tient la route financièrement, et comment se déroule réellement le projet ? ». Ce guide répond aux deux. Il s'adresse à ceux qui évaluent un projet locatif de 6 à 24 portes — voire plus — et qui veulent comprendre les délais, le coût par porte, le processus, le zonage et le financement avant de s'engager.
Pourquoi le modulaire change l'équation en multilogement
En unifamilial, le modulaire fait gagner quelques mois. En multilogement, l'écart se creuse, pour une raison simple : la répétition. Un immeuble de 24 logements, ce sont souvent 4 ou 6 types de modules répétés. L'usine produit ces modules à la chaîne, en parallèle de la préparation du terrain et de la fondation. Pendant que l'excavation et le coffrage avancent sur le site, les logements se construisent déjà à l'abri.
Le chantier devient alors un assemblage plutôt qu'une construction de A à Z. Une fois les modules livrés, le squelette de l'immeuble peut être monté en quelques jours. Le reste — raccords, finition des joints, façade, aménagement extérieur — se fait ensuite. C'est ce parallélisme qui explique l'écart de calendrier.
« En multilogement, le vrai produit que vend le modulaire, c'est un calendrier. Chaque mois gagné est un mois de portage en moins et un mois de loyers en plus. »
Délais : le différenciateur principal
Voici les ordres de grandeur le plus souvent cités pour un projet multilogement au Québec. Ce sont des fourchettes indicatives à valider projet par projet — la taille, la complexité du terrain et les délais de permis municipaux pèsent lourd.
| Étape | Modulaire | Construction conventionnelle |
|---|---|---|
| Conception + plans + permis | 2 à 4 mois | 2 à 4 mois |
| Fabrication en usine (en parallèle du terrain) | 3 à 5 mois | — |
| Assemblage des modules sur place | Quelques jours à 2 semaines | — |
| Construction sur chantier (gros œuvre → finition) | — | 10 à 15 mois |
| Signature → immeuble prêt à louer (estimation) | ≈ 8 mois | 14 à 18 mois |
La fabrication en usine n'allonge pas le calendrier : elle se déroule pendant que le terrain est préparé. C'est là que se trouvent les mois économisés. Pour comprendre en détail ce qui se fait en usine par rapport au chantier, voyez notre guide maison modulaire, usinée ou préfabriquée.
Coût par porte : comment le lire correctement
Le coût ne se compare pas au pied carré dans le vide. En multilogement, l'unité de mesure utile est le coût par porte (par logement) — et ce qu'il inclut varie énormément d'un projet à l'autre.
Trois grandes composantes :
- Les modules eux-mêmes (logements finis en usine) — c'est le poste où le modulaire concentre ses économies, grâce à la production en série et à la réduction des pertes de matériaux.
- Le terrain, la fondation et les raccordements (aqueduc, égout, électricité) — indépendants du procédé de construction; ils dépendent du site.
- L'assemblage, la finition sur place et l'aménagement extérieur — la part « chantier » qui reste.
Le piège classique : comparer un prix « modules seulement » à un prix « clé en main » conventionnel. On compare alors deux choses différentes. Avant de juger un coût par porte, exigez toujours la liste de ce qui est inclus et exclu. Pour le détail des prix au pied carré et des fourchettes par type de projet, consultez notre guide des prix de la construction modulaire.
L'avantage financier réel du modulaire en multilogement vient souvent moins du coût de construction brut que du calendrier : moins de mois de portage (intérêts sur le prêt de construction), une mise en location plus rapide, donc des revenus qui rentrent plus tôt. Nous détaillons ce calcul dans notre guide sur la rentabilité d'un immeuble locatif modulaire.
Le processus, étape par étape
1. Faisabilité et terrain. On valide le zonage (densité, hauteur, marges), la capacité des services municipaux et l'accès au site — car les modules arrivent par camion-remorque et doivent pouvoir être levés par grue. Un terrain enclavé ou à accès difficile peut compliquer la livraison.
2. Conception et plans. L'architecture est pensée pour la modularité dès le départ : dimensions de modules compatibles avec le transport, types de logements répétés, points de levage. Plus la conception « pense modulaire » tôt, plus le projet est efficace.
3. Permis municipal. Un immeuble modulaire est soumis aux mêmes exigences qu'un immeuble conventionnel : permis de construction, conformité au zonage et au Code de construction du Québec. Ce n'est pas un raccourci réglementaire.
4. Fabrication en usine + préparation du terrain (en parallèle). Les modules se construisent à l'abri pendant l'excavation, le coffrage et la coulée de la fondation. C'est l'étape qui comprime le calendrier.

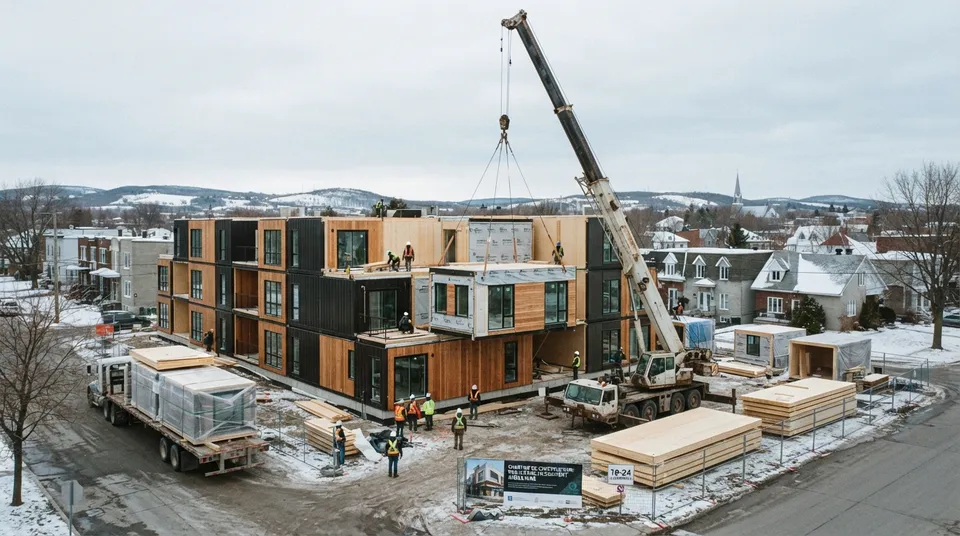

5. Livraison et assemblage. Les modules sont transportés puis levés par grue et fixés sur la fondation. Le gros œuvre de l'immeuble se met en place en quelques jours.
6. Finition, raccords et mise en service. Jonction des modules, façade, mécanique du bâtiment, aménagement extérieur, inspections finales. L'immeuble est ensuite prêt à louer.
Pour voir cette mécanique appliquée à un cas concret — et ce qu'un modèle de prévente implique —, lisez notre étude de cas du projet Le Petit Matane, un 6-plex modulaire annoncé au centre-ville de Matane qui n'est finalement pas allé de l'avant.
Zonage, réglementation et garanties
Trois points que tout promoteur doit valider :
- Zonage municipal. Le modulaire ne contourne aucune règle de densité, de hauteur ou d'usage. Validez la grille de zonage avant tout.
- Code de construction du Québec. Un immeuble multilogement modulaire est conçu et inspecté selon le Code; pour les bâtiments de plus de 4 unités ou de plusieurs étages, des exigences particulières (résistance au feu, issues, parasismique) s'appliquent — comme en conventionnel.
- Licence RBQ. Le constructeur doit détenir la licence appropriée de la Régie du bâtiment du Québec. Vérifiez-la avant de signer.
Financement : ce que les promoteurs doivent savoir
Le financement d'un projet locatif modulaire ressemble à celui d'un projet conventionnel, avec une nuance de calendrier de décaissement : une partie importante de la valeur est créée en usine, avant l'assemblage sur le terrain. Certains prêteurs sont à l'aise avec ce modèle, d'autres moins. Discutez tôt avec votre institution de la structure des avances de fonds liées à la fabrication.
Côté programmes, la SCHL offre des produits de financement pour le logement locatif (incluant le logement abordable) qui peuvent s'appliquer à des projets modulaires. Pour les projets à vocation communautaire ou abordable, d'autres leviers existent — voyez notre dossier sur le modulaire pour le logement abordable et communautaire.
En résumé
- On construit des multiplex de 6, 12 et 24 logements (et plus) en modulaire au Québec.
- Le gain clé est le délai : environ 8 mois contre 14 à 18 en conventionnel, parce que l'usine travaille en parallèle du terrain.
- Le bon indicateur de coût est le coût par porte, en validant toujours ce qui est inclus.
- Aucun raccourci réglementaire : permis, zonage, Code de construction et licence RBQ s'appliquent comme en conventionnel.
- L'avantage financier vient surtout du calendrier — moins de portage, revenus locatifs plus tôt.
Sources : Régie du bâtiment du Québec (Code de construction), SCHL (financement du logement locatif), APCHQ. Article rédigé par Jeremy Soares. Dernière mise à jour : 24 juin 2026.
